तल्लो सोलु जलविद्युत् आयोजनाको निर्माण अन्तिम चरणमा

Author

Nepse trading

तल्लो सोलु जलविद्युत् आयोजनाको निर्माण अन्तिम चरणमा

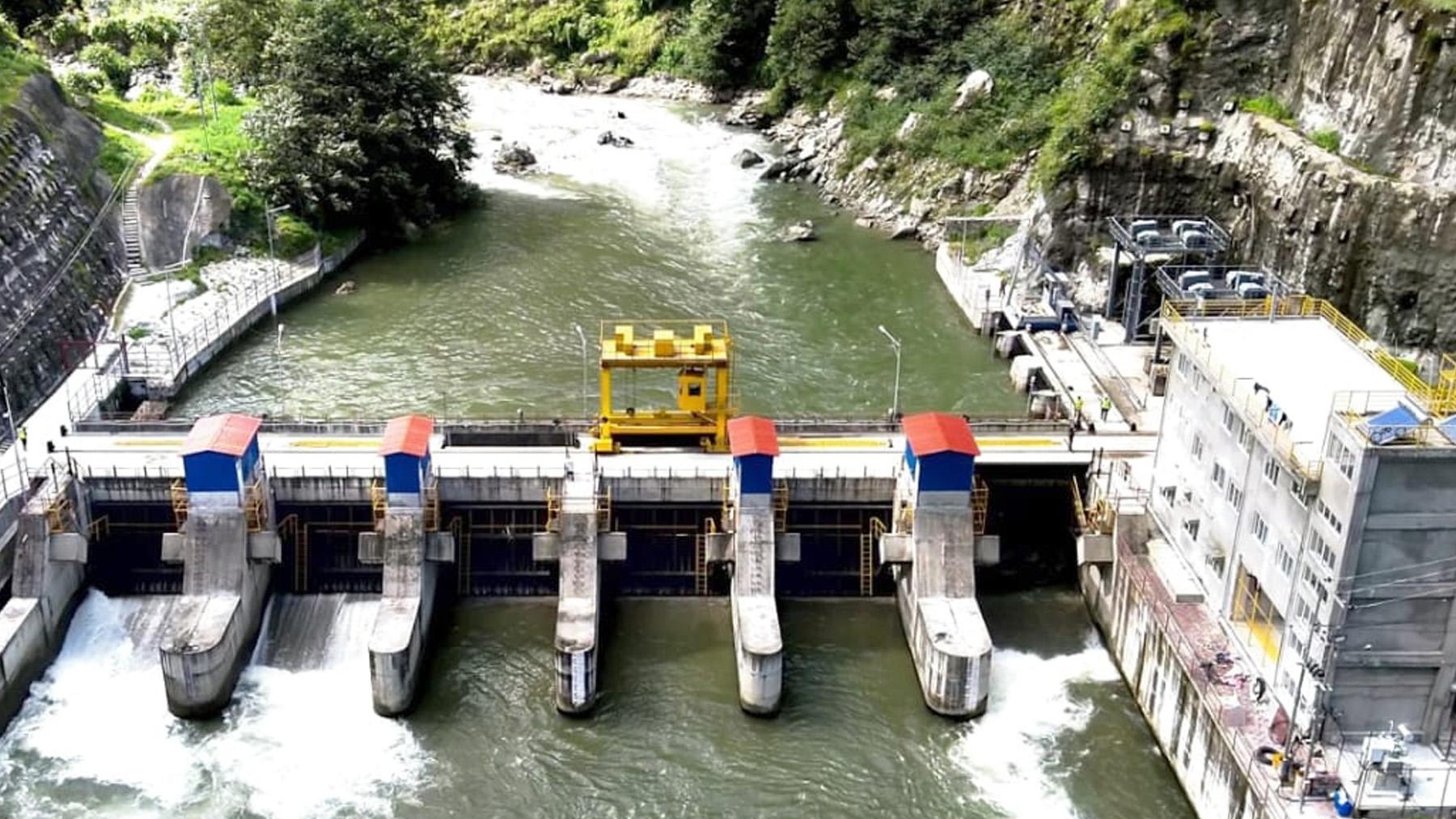

सोलुखुम्बुको तिङ्ला क्षेत्रमा निर्माणाधीन ८२ मेगावाट क्षमताको तल्लो सोलु जलविद्युत् आयोजना अन्तिम चरणमा पुगेको छ । आयोजनाको भौतिक प्रगति ९५ प्रतिशत पूरा भएको छ । तल्लो सोलु हाइड्रोपावर कम्पनी लिमिटेडद्वारा प्रवर्द्धित यस आयोजनामा जेनेरेटर, टर्वाइन, हेडबक्स, पावर हाउस, र सुरुङमार्ग निर्माण सम्पन्न भइसकेको छ ।

आयोजनाका प्रबन्धक धर्मेन्द्र गोतामाका अनुसार पेनस्टक टनेल ‘बेक थ्रु’ को चरणमा पुगेको छ र अब पेनस्टक पाइप मात्र जडान गर्न बाँकी छ । सन् २०१६ मा सुरु भएको यो आयोजना सन् २०२५ सेप्टेम्बर भित्र सम्पन्न गर्ने लक्ष्य छ । हाल आयोजनामा ७०० कामदार कार्यरत छन्, जसमा १०० स्थानीय छन् । उत्पादित विद्युत् तिङ्ला सबस्टेसनमार्फत राष्ट्रिय प्रसारण लाइनमा जोडिनेछ ।
